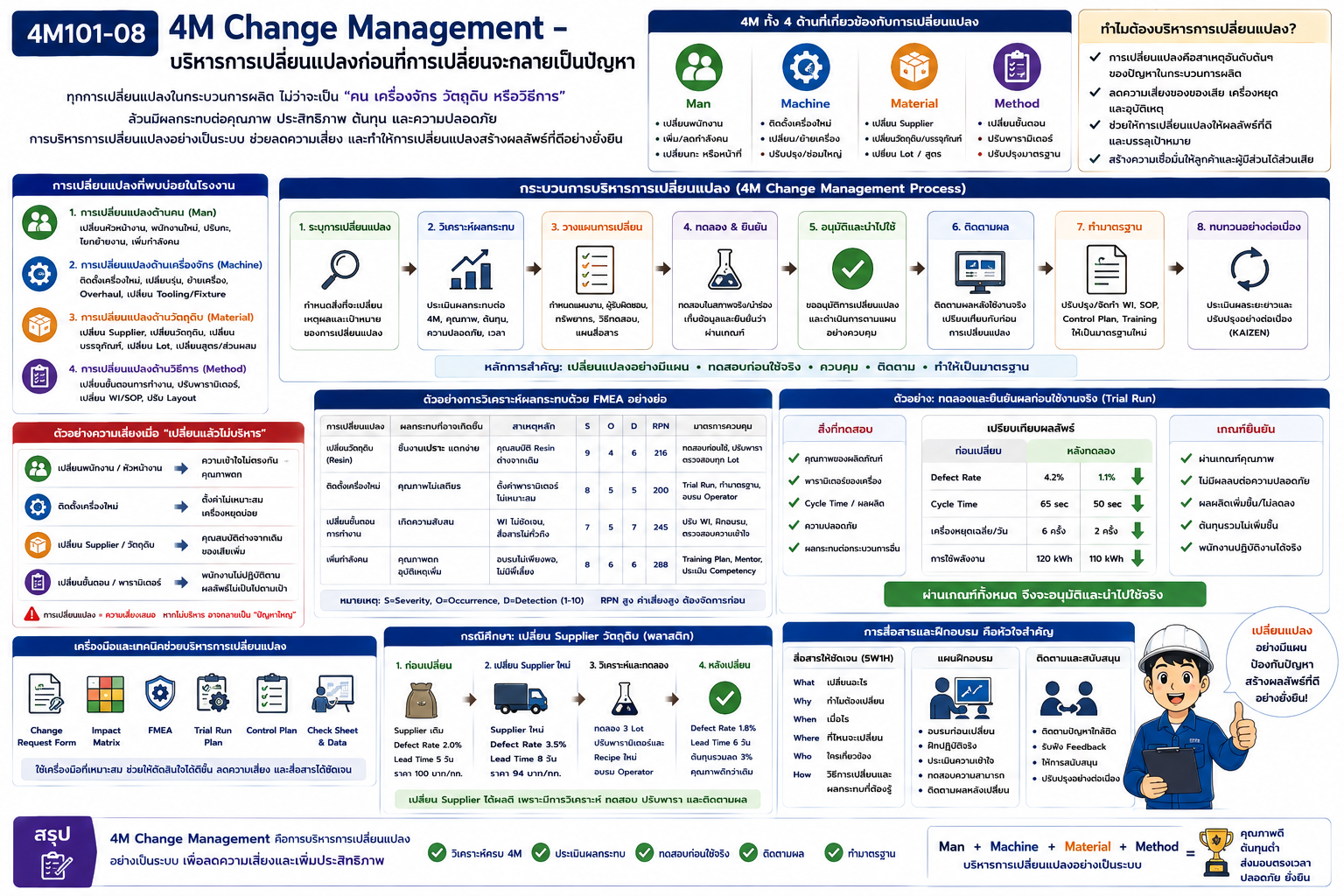

4M Change Management – บริหารการเปลี่ยนแปลงก่อนที่การเปลี่ยนจะกลายเป็นปัญหา

ปัจจัยในกระบวนการผลิต 4 ด้าน ( 4M in Production Process)
4M Change Management – บริหารการเปลี่ยนแปลงก่อนที่การเปลี่ยนจะกลายเป็นปัญหา
ในกระบวนการผลิต สิ่งหนึ่งที่เกิดขึ้นตลอดเวลาคือ “การเปลี่ยนแปลง” (Change) พนักงานย้ายตำแหน่ง มีพนักงานใหม่ เครื่องจักรถูกซ่อมหรือเปลี่ยนชิ้นส่วน Supplier เปลี่ยนวัตถุดิบ มีการปรับสูตร ลด Cycle Time หรือแก้ไข Work Instruction สิ่งเหล่านี้ล้วนเป็นเรื่องปกติของการดำเนินธุรกิจ แต่ในมุมของระบบคุณภาพ ทุกการเปลี่ยนแปลงหมายถึง “ความเสี่ยงใหม่” ที่กำลังเข้าสู่กระบวนการ
กระบวนการที่เมื่อวานผลิตสินค้าได้ดี ไม่ได้หมายความว่าวันนี้จะยังให้ผลลัพธ์เหมือนเดิม หากมีบางอย่างใน Man, Machine, Material หรือ Method เปลี่ยนไป นี่คือที่มาของแนวคิด 4M Change Management หรือการบริหารการเปลี่ยนแปลงของ 4M อย่างเป็นระบบ หลักคิดสำคัญคือ Change → Risk Assessment → Trial → Approval → Implementation → Monitoring → Standardization เป้าหมายไม่ใช่การห้ามเปลี่ยน แต่คือ “เปลี่ยนได้ แต่ต้องรู้ว่าเปลี่ยนอะไร กระทบอะไร ต้องควบคุมอะไร และหลังเปลี่ยนผลเป็นอย่างไร”
4M Change Management คืออะไร
4M Change Management คือระบบสำหรับควบคุมการเปลี่ยนแปลงที่เกี่ยวข้องกับ Man, Machine, Material และ Method เพื่อป้องกันไม่ให้การเปลี่ยนแปลงสร้างผลกระทบที่ไม่ได้คาดการณ์ต่อ Quality, Cost, Delivery, Safety และ Productivity
ตัวอย่างง่าย ๆ โรงงานผลิตสินค้ามาหลายปีโดยใช้ Supplier A วันหนึ่งฝ่ายจัดซื้อพบ Supplier B ที่เสนอราคาถูกกว่า 10% จึงเปลี่ยน Supplier เพื่อประหยัดต้นทุน Material ใหม่ผ่าน Specification ทุกข้อ แต่หลังนำมาผลิตกลับพบว่า Cycle Time เพิ่มขึ้น Defect สูงขึ้น และ Machine ต้องปรับ Parameter ใหม่ ปัญหาไม่ได้เกิดเพราะ “การเปลี่ยน Supplier เป็นสิ่งผิด” แต่เกิดเพราะ เปลี่ยนโดยไม่ได้ประเมินผลกระทบต่อ Process ก่อน นี่คือสิ่งที่ 4M Change Management ต้องการป้องกัน
การเปลี่ยนแปลงด้าน Man
การเปลี่ยน Man เช่น พนักงานใหม่ การย้ายพนักงาน การเปลี่ยนหัวหน้างาน การเปลี่ยนกะ การเพิ่มหรือลดจำนวนคน หรือการใช้พนักงานชั่วคราว
ตัวอย่าง สมมติ Critical Process หนึ่งมี Operator ที่ทำงานมานาน 10 ปี วันหนึ่ง Operator ย้ายไปแผนกอื่น และมีพนักงานใหม่เข้ามาแทน Machine เหมือนเดิม Material เหมือนเดิม Method เหมือนเดิม แต่ Skill และ Experience เปลี่ยน หากองค์กรเพียงบอกว่า “อ่าน WI แล้วเริ่มงานได้เลย” ความเสี่ยงต่อ Human Error อาจเพิ่มขึ้นทันที การควบคุมอาจประกอบด้วย Training, OJT, Competency Assessment, Mentor และการเพิ่ม Inspection Frequency ในช่วงแรก ดังนั้นการเปลี่ยนคนไม่ได้หมายถึงเพียงแก้ชื่อในตารางกะ แต่ต้องถามว่า “ความสามารถของกระบวนการเปลี่ยนตามคนหรือไม่?”
การเปลี่ยนแปลงด้าน Machine
Machine Change อาจเป็นการติดตั้งเครื่องใหม่ ย้ายเครื่อง Overhaul เปลี่ยน Tool, Mold, Jig, Fixture, Sensor, PLC Program หรือ Software Version
ตัวอย่างโรงงานเปลี่ยน Temperature Sensor รุ่นใหม่ เพราะรุ่นเดิมเลิกผลิต แม้ Sensor ใหม่จะมี Measurement Range เท่ากัน แต่ Response Time อาจแตกต่างจากเดิม หากนำมาเปลี่ยนทันทีโดยไม่ทดสอบ ระบบควบคุมอุณหภูมิอาจตอบสนองช้าลงและสร้าง Temperature Overshoot ดังนั้น Machine Change ควรพิจารณาทั้ง Specification, Capability, Calibration, Trial Run, Safety และผลต่อ Process Parameter เครื่องใหม่กว่าไม่ได้หมายความว่า “ใส่แทนแล้วจะเหมือนเดิมทันที”
การเปลี่ยนแปลงด้าน Material
Material Change เป็นหนึ่งในการเปลี่ยนแปลงที่พบมาก เช่น เปลี่ยน Supplier เปลี่ยน Grade เปลี่ยน Specification เปลี่ยนบรรจุภัณฑ์ หรือใช้วัตถุดิบทดแทน
ตัวอย่างโรงงานฉีดพลาสติกเปลี่ยน Resin Supplier แต่ Specification ระบุ Melt Flow Index อยู่ในช่วงเดียวกัน ฝ่ายจัดซื้อจึงคิดว่าสามารถใช้แทนกันได้ เมื่อผลิตจริงกลับพบว่า Surface Defect เพิ่มขึ้น เพราะ Moisture Sensitivity และ Drying Characteristic แตกต่างจาก Material เดิม ดังนั้นคำว่า “Spec ผ่าน” ไม่ได้หมายความว่า “Process จะให้ผลเหมือนเดิม” Material Change จึงควรมี Trial, Validation และ Parameter Review ก่อนใช้งานจริง
การเปลี่ยนแปลงด้าน Method
Method Change อาจเกิดจากการแก้ WI/SOP เปลี่ยน Parameter เปลี่ยน Sequence ลด Cycle Time เปลี่ยน Inspection Method หรือปรับ Layout
ตัวอย่างโรงงานต้องการเพิ่ม Productivity จึงลด Cooling Time จาก 20 วินาทีเหลือ 15 วินาที Cycle Time ลดลง 5 วินาที ดูเหมือนเป็น Kaizen ที่ดี แต่หลังผลิตไปพบว่าชิ้นงานบางส่วนเกิด Warpage หลังออกจาก Mold หลายชั่วโมง ดังนั้นการเปลี่ยน Method ต้องประเมินทั้ง ผลทันทีและผลระยะหลัง การปรับปรุงที่เพิ่ม Speed แต่สร้าง Defect ในขั้นตอนถัดไป ไม่ถือว่าเป็น Improvement ที่แท้จริง
ทำไมการเปลี่ยนแปลงจึงมีความเสี่ยงสูง
กระบวนการที่ทำงานมานานมักเข้าสู่สภาวะที่ค่อนข้างเสถียร คนคุ้นเคยกับงาน เครื่องจักรถูกปรับจนเหมาะสม Material และ Parameter มีข้อมูลสะสมจำนวนมาก เมื่อองค์ประกอบหนึ่งเปลี่ยน ความสัมพันธ์เดิมอาจเปลี่ยนตามไปด้วย
ตัวอย่าง
Material เปลี่ยน → Machine Parameter อาจต้องเปลี่ยน
Machine เปลี่ยน → Method อาจต้องเปลี่ยน
Method เปลี่ยน → Man อาจต้อง Training ใหม่
Man เปลี่ยน → Inspection Frequency อาจต้องเพิ่ม
ดังนั้น 4M Change Management ไม่ควรมองแต่ M ที่ถูกเปลี่ยน แต่ต้องดู ผลกระทบข้าม M
ขั้นตอนที่ 1 ระบุว่า “อะไรเปลี่ยน”
ก่อนควบคุม Change ต้องรู้ก่อนว่ามี Change เกิดขึ้น องค์กรจึงควรกำหนด Change Trigger ให้ชัดเจน เช่น
เปลี่ยน Supplier
เปลี่ยน Material Grade
ติดตั้งเครื่องใหม่
เปลี่ยน Tool
แก้ PLC Program
เปลี่ยน Process Parameter
แก้ WI
ย้าย Production Line
เปลี่ยน Operator ใน Critical Process
เมื่อเกิดเหตุการณ์เหล่านี้ ต้องเข้าสู่กระบวนการ Change Management ก่อนนำไปใช้งานจริง
ขั้นตอนที่ 2 ประเมินผลกระทบ
คำถามสำคัญคือ “ถ้าเปลี่ยนสิ่งนี้ จะกระทบอะไรบ้าง?” ควรพิจารณาอย่างน้อย
Quality – คุณภาพจะเปลี่ยนหรือไม่?
Cost – ต้นทุนเพิ่มหรือลดจริงเท่าไร?
Delivery – กระทบกำลังการผลิตหรือ Lead Time หรือไม่?
Safety – มีความเสี่ยงใหม่หรือไม่?
Customer – ต้องแจ้งหรือขออนุมัติหรือไม่?
ตัวอย่างเปลี่ยน Packaging Supplier อาจดูเหมือนไม่กระทบ Product แต่หากกล่องใหม่มี Compression Strength ต่ำกว่าเดิม สินค้าอาจเสียหายระหว่างขนส่ง ผลกระทบจึงอาจเกิด หลังออกจากโรงงานแล้ว
FMEA กับการประเมิน Change
หนึ่งในเครื่องมือที่มีประโยชน์คือ FMEA – Failure Mode and Effects Analysis
ตัวอย่างสมมติต้องเปลี่ยน Resin Supplier ทีมงานอาจถามว่า
Failure Mode ที่อาจเกิดคืออะไร?
ผลกระทบคืออะไร?
ความรุนแรงเท่าไร?
มีโอกาสเกิดมากแค่ไหน?
เราตรวจพบก่อนส่งลูกค้าได้หรือไม่?
หากประเมินแล้วพบว่าความเสี่ยงสูง ต้องกำหนด Control เพิ่มก่อน Implement
FMEA จึงช่วยเปลี่ยนคำถามจาก “คิดว่าน่าจะไม่มีปัญหา” เป็น “ถ้ามีปัญหา จะเกิดอะไรขึ้น และเราจะรู้ได้อย่างไร?”
ขั้นตอนที่ 3 วางแผนการเปลี่ยนแปลง
Change ที่ดีควรมีแผนชัดเจน เช่น
ใครรับผิดชอบ
จะเปลี่ยนเมื่อใด
ใช้ Material Lot ไหน
ทดลองกี่ชิ้น
ตรวจ Characteristic อะไร
Acceptance Criteria คืออะไร
หากไม่ผ่านจะย้อนกลับอย่างไร
แนวคิดสำคัญคือ Rollback Plan
ตัวอย่างติดตั้ง Software Version ใหม่ในเครื่องจักร หาก Trial แล้วพบปัญหา ต้องสามารถกลับไป Version เดิมได้อย่างรวดเร็ว การเปลี่ยนที่ไม่มีแผนย้อนกลับอาจทำให้ Production Stop นานเกินความจำเป็น
ขั้นตอนที่ 4 Trial Run ก่อนใช้จริง
การเปลี่ยนแปลงที่มีความเสี่ยงไม่ควรนำไปใช้ Mass Production ทันที ควรมี Trial Run / Pilot Run สมมติจะเปลี่ยน Material Supplier ใหม่ อาจทดลองผลิต 3 Lot แล้วเปรียบเทียบ
Defect Rate
Cycle Time
Machine Parameter
Product Characteristic
Energy Consumption
Process Capability
ตัวอย่างผลก่อนและหลังเปลี่ยน
ก่อนเปลี่ยน Defect = 2.0% หลัง Trial = 1.8%
ก่อนเปลี่ยน Cycle Time = 60 sec หลัง Trial = 59 sec
คุณสมบัติสำคัญทั้งหมดผ่าน Specification ข้อมูลนี้จึงใช้ประกอบการอนุมัติได้ดีกว่าคำว่า “ทดลองแล้วดูเหมือนใช้ได้”
ขั้นตอนที่ 5 Approval ก่อน Implementation
Change ที่สำคัญควรมีผู้มีอำนาจอนุมัติตามระดับความเสี่ยง อาจเกี่ยวข้องกับ Production, Engineering, Quality, Maintenance, Purchasing หรือ Customer
ตัวอย่าง Material ที่ Customer กำหนดไว้ใน Drawing หรือ Approved Supplier List อาจไม่สามารถเปลี่ยน Supplier ได้เอง แม้ว่าวัตถุดิบใหม่จะมีคุณสมบัติดีกว่า ดังนั้น Change Management ต้องพิจารณาทั้ง Technical Requirement และ Contractual/Customer Requirement
ขั้นตอนที่ 6 Communication และ Training
Change ที่ได้รับอนุมัติแล้วจะไม่มีประโยชน์หากคนหน้างานไม่รู้ว่ามีอะไรเปลี่ยน
ตัวอย่าง Engineering เปลี่ยน Torque จาก 40 เป็น 50 N·m และ Update WI ในระบบแล้ว แต่ Operator ยังใช้เอกสาร Printout เก่าที่แขวนอยู่หน้า Line ผลคือกระบวนการยังผลิตตาม Standard เดิม นี่คือปัญหาของ Document Control + Communication
การเปลี่ยน Method จึงต้องตอบให้ได้ว่า ใครต้องรู้? ต้องรู้อะไร? ต้องรู้เมื่อใด? และต้อง Training หรือไม่?
ขั้นตอนที่ 7 เพิ่มการควบคุมในช่วงแรก
หลัง Change ใหม่ ช่วงแรกถือเป็น High-Risk Period องค์กรอาจเพิ่ม Control ชั่วคราว เช่น
เพิ่ม Inspection Frequency
ตรวจ 100% ชั่วคราว
เพิ่ม First Piece Approval
เก็บ Sample
เพิ่ม Supervisor Verification
Monitor Parameter แบบ Real-Time
เมื่อข้อมูลยืนยันว่า Process Stable แล้วจึงลดระดับการควบคุมกลับสู่ภาวะปกติ แนวคิดนี้ช่วยป้องกันไม่ให้ปัญหาจาก Change หลุดไปถึงลูกค้า
ตัวอย่างกรณีศึกษา: เปลี่ยน Supplier เพื่อลดต้นทุน สมมติโรงงานใช้ Material จาก
Supplier A ราคา 100 บาท/หน่วย Defect Rate 2% Lead Time 5 วัน
Supplier B เสนอ ราคา 94 บาท/หน่วย Defect Rate จาก Sample 3.5% Lead Time 8 วัน
หากดูเฉพาะราคาซื้อ Supplier B ถูกกว่า 6% แต่ทีม Change Management ทดลองผลิตและพบว่าต้องปรับ Recipe, Defect หลังปรับเหลือ 1.8% และ Lead Time ที่ยาวขึ้นต้องเพิ่ม Safety Stock เมื่อรวมต้นทุนทั้งหมดแล้วสามารถลด Total Cost ได้ประมาณ 3% ดังนั้นจึงอนุมัติ Change พร้อมกำหนด Parameter ใหม่และ Update Control Plan
กรณีนี้แสดงว่า Change ที่ดีไม่ใช่ Change ที่ไม่มีปัญหาเลย แต่คือ Change ที่เรารู้ผลกระทบและควบคุมมันได้
ตัวอย่าง Change ที่ดูเล็กแต่สร้างปัญหาใหญ่
โรงงานแห่งหนึ่งเปลี่ยนกล่องบรรจุภัณฑ์ โดยลดความหนากระดาษเล็กน้อยเพื่อประหยัดต้นทุน ในโรงงานไม่มีปัญหา Packing ผ่านทั้งหมด แต่หลังขนส่ง ลูกค้าพบกล่องยุบและสินค้าภายในเสียหาย สาเหตุคือการประเมิน Change ตรวจเฉพาะ Packaging Process แต่ไม่ได้ประเมิน Transportation และ Stacking Condition นี่เป็นบทเรียนสำคัญว่า Change Impact ต้องมอง End-to-End Process
Emergency Change ก็ต้องควบคุม
บางครั้งโรงงานจำเป็นต้องเปลี่ยนอย่างเร่งด่วน เช่น Supplier เดิมส่งของไม่ได้ เครื่องหลักเสีย หรือ Material ขาดตลาด องค์กรอาจไม่สามารถทำ Trial ตามขั้นตอนปกติทั้งหมดได้ แต่ Emergency Change ไม่ควรหมายถึง “ไม่ต้องควบคุม” ควรมี Minimum Requirement เช่น
Risk Assessment
Temporary Approval
Extra Inspection
Traceability
Time Limit
Post-Implementation Review
และเมื่อสถานการณ์กลับสู่ปกติ ต้องทบทวนว่าจะยกเลิกหรือทำให้ Temporary Change กลายเป็น Permanent Change อย่างถูกต้อง
Temporary Change ต้องมีวันหมดอายุ
ปัญหาที่พบได้บ่อยคือ Temporary Change กลายเป็น Permanent โดยไม่มีใครรู้ตัว
ตัวอย่าง Machine A เสีย จึงอนุญาตให้ใช้ Machine B ชั่วคราว 1 สัปดาห์ แต่หลังจากนั้นไม่มีใครยกเลิก และผลิตบน Machine B ต่อไปหลายเดือน Temporary Change จึงควรมี
Owner + Effective Date + Expiry Date + Condition for Closure
เพื่อไม่ให้ข้อยกเว้นชั่วคราวกลายเป็นมาตรฐานโดยไม่ได้ประเมิน Change Log – ต้องรู้ว่าเมื่อเกิดปัญหา “ก่อนหน้านี้มีอะไรเปลี่ยน” เมื่อเกิด Defect อย่างฉับพลัน หนึ่งในคำถามที่มีประโยชน์ที่สุดคือ “ช่วงก่อนเกิดปัญหา มีอะไรเปลี่ยนไปบ้าง?” หากองค์กรมี Change Log จะสามารถตรวจสอบได้ว่า
วันที่ 10 เปลี่ยน Material Lot
วันที่ 11 Update PLC
วันที่ 12 เปลี่ยน Operator
วันที่ 13 Defect เพิ่ม
ข้อมูลนี้ช่วยจำกัดพื้นที่การวิเคราะห์ Root Cause ได้อย่างมาก Change Log จึงเป็นข้อมูลสำคัญของ Problem Solving
KPI สำหรับ 4M Change Management
องค์กรสามารถวัดประสิทธิผลของระบบได้ เช่น
Number of Changes – จำนวน Change
Change Success Rate – สัดส่วน Change ที่บรรลุเป้าหมาย
Post-Change Defect Rate – Defect หลัง Change
Unapproved Change – จำนวน Change ที่เกิดโดยไม่ได้รับอนุมัติ
Change-related Customer Complaint – Complaint ที่สัมพันธ์กับ Change
On-Time Change Closure – การปิด Change ตามแผน
Training Completion after Change – การ Training ครบก่อน Implement
ตัวเลขเหล่านี้ช่วยบอกว่าองค์กรมี Change Discipline มากน้อยเพียงใด
Digital Change Management
ในโรงงานสมัยใหม่ Change Management สามารถเชื่อมกับระบบ Digital ได้ เช่น เมื่อ Engineering แก้ Recipe ระบบ Workflow ส่งให้ Quality อนุมัติ หลังอนุมัติ MES จึง Release Recipe ใหม่ไปยังเครื่องจักร และ Operator เห็น Digital WI Revision ล่าสุดโดยอัตโนมัติ ข้อมูลสามารถเชื่อมโยง
Change Request → Approval → Document → Training → Machine Recipe → Production Lot → Quality Result
หากเกิดปัญหาภายหลังสามารถ Trace กลับได้ทันทีว่า Product Lot ใดผลิตก่อนหรือหลัง Change นี่คือพื้นฐานของ Digital Traceability และ Smart Manufacturing
กระบวนการ 4M Change Management แบบใช้งานจริง
สามารถสรุปเป็น 8 ขั้นตอน
1. Identify Change – ระบุสิ่งที่กำลังจะเปลี่ยน
2. Impact & Risk Assessment – วิเคราะห์ผลกระทบและความเสี่ยง
3. Change Plan – กำหนดผู้รับผิดชอบ Trial, Criteria และ Rollback Plan
4. Trial & Validation – ทดลองและพิสูจน์ผล
5. Approval & Implementation – อนุมัติและดำเนินการ
6. Monitor & Verify – ติดตามผลหลังเปลี่ยน
7. Standardize – Update WI, SOP, Control Plan, PM, Training และเอกสารที่เกี่ยวข้อง
8. Review & Improve – ทบทวนผลและนำบทเรียนไปปรับปรุงระบบ
หัวใจของทั้ง 8 ขั้นตอนคือ “ไม่มี Change ใดเสร็จสมบูรณ์ จนกว่าจะพิสูจน์ได้ว่ากระบวนการหลังเปลี่ยนยังสามารถสร้างผลลัพธ์ตามที่ต้องการ”
4M Change Management คือการบริหารความเสี่ยงที่เกิดจากการเปลี่ยนแปลงของ Man, Machine, Material และ Method อย่างเป็นระบบ การเปลี่ยนแปลงไม่ใช่สิ่งที่ควรหลีกเลี่ยง เพราะการปรับปรุง เทคโนโลยีใหม่ การลดต้นทุน และนวัตกรรมล้วนต้องอาศัย Change แต่การเปลี่ยนโดยไม่มีระบบควบคุมสามารถสร้าง Defect, Downtime, Customer Complaint และ Safety Risk ได้
หลักคิดสำคัญคือ “อย่ากลัวการเปลี่ยนแปลง แต่ต้องไม่ปล่อยให้การเปลี่ยนแปลงเกิดขึ้นโดยไม่มีการควบคุม” ทุกครั้งที่มี Change ควรถามอย่างน้อย 5 คำถาม อะไรเปลี่ยน? → กระทบอะไร? → ทดสอบอย่างไร? → ใครอนุมัติ? → หลังเปลี่ยนผลเป็นอย่างไร? เมื่อองค์กรสามารถตอบคำถามเหล่านี้ได้อย่างเป็นระบบ การเปลี่ยนแปลงจะไม่ใช่แหล่งกำเนิดปัญหา แต่จะกลายเป็นกลไกสำคัญของ Continuous Improvement
#4M #4MChangeManagement #ChangeManagement #ManMachineMaterialMethod #RiskManagement #FMEA #ProcessChange #QualityManagement #ProductionManagement #Manufacturing #ChangeControl #Traceability #ContinuousImprovement #SmartFactory #Industry40 #QualityControl #Kaizen #ProcessImprovement #บริหารการเปลี่ยนแปลง #บริหารการผลิต
.
-------------------------
สนใจเรื่องราวการจัดการธุรกิจเพิ่มเติมคลิกที่นี่
การจัดการธุรกิจ (Business Management)
ปัจจัยในกระบวนการผลิต (Production Process)
-------------------------
