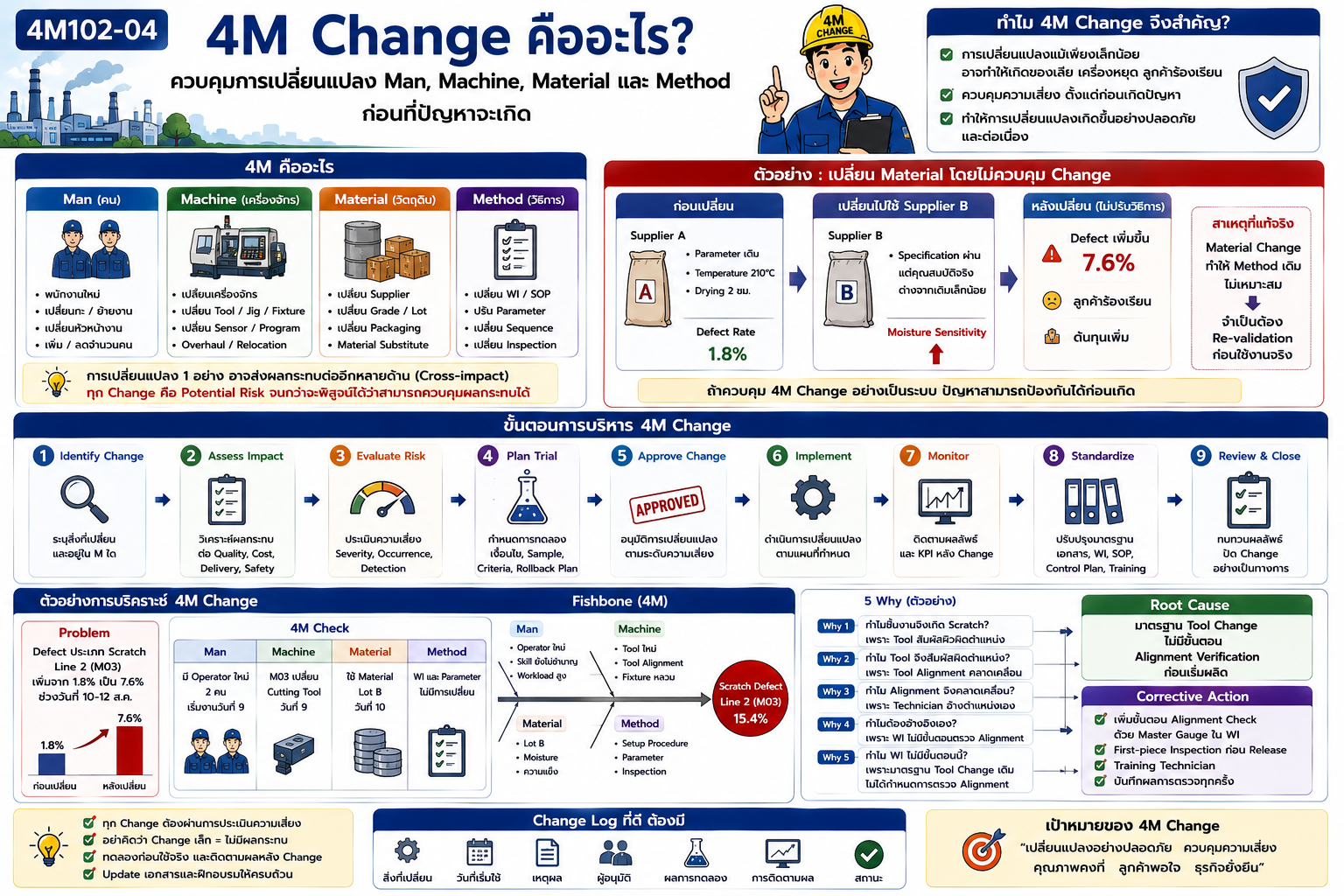

4M Change คืออะไร ?



ปัจจัยในกระบวนการผลิต 4 ด้าน ( 4M in Production Process)

4M Change คืออะไร? วิธีควบคุมการเปลี่ยนแปลง Man, Machine, Material และ Method ก่อนที่ปัญหาจะเกิด

ในกระบวนการผลิต ปัญหาจำนวนมากไม่ได้เกิดขึ้นเพราะระบบ “เสีย” ทันที แต่เกิดหลังจากมีบางสิ่ง เปลี่ยนไปจากสภาพเดิม เช่น มีพนักงานใหม่ เปลี่ยนเครื่องจักร เปลี่ยน Tool เปลี่ยน Supplier เปลี่ยน Material Lot หรือปรับวิธีการผลิต แม้การเปลี่ยนแปลงนั้นจะดูเล็กน้อย แต่หากไม่ได้ประเมินผลกระทบอย่างเหมาะสม ก็สามารถสร้าง Defect, Downtime, Delay หรือ Customer Complaint ได้ แนวคิด 4M Change จึงใช้เพื่อควบคุมการเปลี่ยนแปลงที่เกี่ยวข้องกับ Man, Machine, Material และ Method ก่อนนำการเปลี่ยนแปลงไปใช้จริง โดยมีหลักคิดสำคัญว่า

“ทุก Change คือ Potential Risk จนกว่าจะพิสูจน์ได้ว่าสามารถควบคุมผลกระทบได้”

ดังนั้น 4M Change ไม่ได้มีเป้าหมายเพื่อห้ามการเปลี่ยนแปลง แต่เพื่อทำให้การเปลี่ยนแปลงเกิดขึ้นอย่างมีข้อมูล มีการประเมินความเสี่ยง มีการทดลอง และมีการติดตามผลอย่างเป็นระบบ

4M Change คืออะไร?

4M Change หมายถึงการเปลี่ยนแปลงของปัจจัยพื้นฐานในกระบวนการผลิต 4 ด้าน ได้แก่

Man – คน เช่น เปลี่ยน Operator, เปลี่ยน Shift, เพิ่มพนักงานใหม่, เปลี่ยน Technician หรือเปลี่ยนผู้รับผิดชอบงานสำคัญ

Machine – เครื่องจักรและอุปกรณ์ เช่น เปลี่ยนเครื่องจักร, Tool, Jig, Fixture, Mold, Sensor, PLC Program, Software Version หรือการ Overhaul

Material – วัตถุดิบและวัสดุ เช่น เปลี่ยน Supplier, Grade, Lot, Specification, Packaging หรือ Material Substitute

Method – วิธีการและกระบวนการ เช่น เปลี่ยน WI, SOP, Parameter, Sequence, Cycle Time, Inspection Method หรือ Control Plan

การเปลี่ยนแปลงหนึ่งครั้งอาจเกี่ยวข้องกับมากกว่าหนึ่ง M และผลกระทบสามารถส่งต่อกันได้

ตัวอย่างง่าย ๆ

Material เปลี่ยน → Method อาจต้องเปลี่ยน

Machine เปลี่ยน → Man อาจต้อง Training ใหม่

Method เปลี่ยน → Machine Parameter อาจต้องปรับ

ดังนั้นการบริหาร 4M Change ต้องมองทั้ง Direct Impact และ Cross-Impact

ทำไม 4M Change จึงสำคัญ?

กระบวนการที่ทำงานมาอย่างต่อเนื่องมักมีความสัมพันธ์ระหว่าง 4M ที่ค่อนข้างเสถียรอยู่แล้ว Operator คุ้นกับ Machine, Machine ถูกปรับให้เหมาะกับ Material และ Method ก็ถูกสร้างจากประสบการณ์ที่สะสมมา เมื่อ M ตัวใดตัวหนึ่งเปลี่ยน ความสัมพันธ์เดิมอาจเปลี่ยนตามไปด้วย

ตัวอย่าง

โรงงานใช้ Resin จาก Supplier A มานาน เครื่องจักรตั้ง Temperature 210°C และผลิตสินค้าได้ดี ต่อมาฝ่ายจัดซื้อเปลี่ยนเป็น Supplier B ซึ่ง Specification โดยรวมใกล้เคียงกันและราคาถูกกว่า แต่หลังใช้จริง Defect เพิ่มขึ้น เมื่อตรวจสอบพบว่า Material B มี Moisture Sensitivity สูงกว่าเดิม จึงต้องเพิ่ม Drying Time ปัญหานี้ไม่ได้หมายความว่า Material ใหม่ “ไม่ดี” แต่เกิดจาก Material Change โดย Method เดิมยังไม่ได้รับการ Validation ใหม่ นี่คือเหตุผลว่าทำไม 4M Change จึงต้องควบคุม “ความสัมพันธ์” ไม่ใช่เพียงสิ่งที่เปลี่ยนโดยตรง

1. Man Change – การเปลี่ยนแปลงด้านคน

Man Change อาจเกิดจาก

พนักงานใหม่
เปลี่ยนกะ
เปลี่ยนตำแหน่ง
ย้าย Operator
เปลี่ยนหัวหน้างาน
เพิ่มหรือลดจำนวนคน
ใช้ Temporary Worker
เปลี่ยน Technician หรือ Inspector

การเปลี่ยนคนมีผลต่อ Skill, Experience, Judgment และความสามารถในการตอบสนองต่อความผิดปกติ

ตัวอย่าง

โรงงานมีเครื่องจักร Critical Machine ที่ปกติ Operator A เป็นผู้ Setup และมีประสบการณ์ 8 ปี

วันหนึ่ง Operator A ลาหยุด และ Operator ใหม่เข้ามาแทน

เครื่องจักรและ Material ไม่เปลี่ยน แต่ Defect เพิ่มขึ้น

เมื่อตรวจพบว่า Setup Procedure ยังมีหลายขั้นตอนที่พึ่งพา Experience มากกว่า Standard

Root Cause จึงไม่ใช่เพียง

“Operator ใหม่ยังไม่เก่ง”

แต่สะท้อนว่า Process ยังพึ่งพา Tacit Knowledge สูง

แนวทางควบคุม Man Change อาจประกอบด้วย

Training
OJT
Competency Assessment
Mentor
Skill Matrix
First-piece Approval
เพิ่ม Inspection ในช่วงแรก

2. Machine Change – การเปลี่ยนแปลงด้านเครื่องจักร

Machine Change ไม่ได้หมายถึงการซื้อเครื่องใหม่เท่านั้น แต่รวมถึงการเปลี่ยนอุปกรณ์ย่อยที่มีผลต่อ Process ตัวอย่างเช่น

เปลี่ยน Cutting Tool
เปลี่ยน Mold
เปลี่ยน Fixture
เปลี่ยน Sensor
เปลี่ยน Controller
Update PLC Program
เปลี่ยน Software
Overhaul
Relocation Machine

ตัวอย่าง

โรงงานเปลี่ยน Temperature Sensor รุ่นเดิมซึ่งเลิกผลิตเป็น Sensor รุ่นใหม่ Specification ดูใกล้เคียงกัน แต่ Response Time ของ Sensor ใหม่ช้ากว่า หลังเปลี่ยน พบ Temperature Overshoot บ่อยขึ้น ในกรณีนี้ Machine Change ไม่ได้ผิดพลาดจากการติดตั้ง แต่ Process Characteristic เปลี่ยน ดังนั้น Machine Change ควรมี

Technical Review
Calibration
Trial Run
Parameter Verification
Safety Check
Capability Check

ก่อน Release Production

3. Material Change – การเปลี่ยนแปลงด้านวัตถุดิบ

Material Change เป็นหนึ่งใน Change ที่เกิดบ่อยที่สุดในโรงงาน เช่น

เปลี่ยน Supplier
เปลี่ยน Material Grade
เปลี่ยน Raw Material Source
เปลี่ยน Packaging
เปลี่ยน Chemical
เปลี่ยน Lot
เปลี่ยน Formulation

สิ่งสำคัญคือ Material ที่ผ่าน Specification ไม่ได้แปลว่าจะให้ Process Behavior เหมือนเดิมเสมอไป

ตัวอย่าง

โรงงานอาหารเปลี่ยนแป้ง Supplier ใหม่ ค่าความชื้นและ Protein อยู่ใน Spec แต่ Dough Behavior แตกต่าง ทำให้ Mixing Time และ Baking Time เดิมไม่เหมาะ ผลคือสินค้าขึ้นฟูไม่สม่ำเสมอ ดังนั้น Material Change ควรตรวจทั้ง

Specification
Process Compatibility
Trial Lot
Quality Result
Machine Parameter
Storage Requirement

ไม่ใช่ตรวจแค่ COA หรือ Incoming Specification แล้วจบ

4. Method Change – การเปลี่ยนแปลงด้านวิธีการ

Method Change มักเกิดจากกิจกรรม Improvement เช่น ลด Cycle Time
เปลี่ยน Sequence
ปรับ Parameter
เปลี่ยน WI
เปลี่ยน Inspection Frequency
เปลี่ยน Sampling Plan
เปลี่ยน Control Limit

แม้เป้าหมายจะเป็นการเพิ่ม Productivity แต่ Method Change ก็สามารถสร้าง Risk ได้

ตัวอย่าง

โรงงานฉีดพลาสติกลด Cooling Time จาก 20 วินาทีเหลือ 15 วินาที Cycle Time ลดลง 5 วินาที ดูเหมือน Productivity ดีขึ้น แต่หลังส่งสินค้า ลูกค้าพบ Warpage สูงขึ้น ปัญหาเกิดเพราะ Process วัดผลเฉพาะตอนสินค้าออกจาก Mold แต่ไม่ได้ตรวจ Dimensional Stability หลัง Cooling Improvement ที่ดีจึงต้องมอง Immediate Result + Downstream Effect ไม่ใช่เพียง Local Optimization

ขั้นตอนการบริหาร 4M Change แบบง่าย

สามารถใช้ Workflow ต่อไปนี้ได้

1. Identify Change ระบุให้ชัดว่าอะไรเปลี่ยน และอยู่ใน M ใด

2. Assess Impact วิเคราะห์ผลกระทบด้าน Quality, Cost, Delivery, Safety และ Process

3. Evaluate Risk ประเมินความเสี่ยงก่อนดำเนินการ

4. Plan Trial กำหนด Trial Condition, Sample Size, Acceptance Criteria และ Rollback Plan

5. Approve Change ให้ผู้เกี่ยวข้องอนุมัติตามระดับความเสี่ยง

6. Implement นำ Change ไปใช้ตามแผน

7. Monitor ติดตาม KPI และ Quality Result หลัง Change

8. Standardize Update WI, SOP, Control Plan, PM, Training และเอกสารที่เกี่ยวข้อง

แนวคิดทั้งหมดสรุปได้ว่า Change → Risk → Trial → Approval → Implementation → Verification → Standardization

ขั้นที่ 1: ระบุ Change ให้ชัด

หลายครั้งปัญหาเกิดเพราะองค์กรไม่รู้ว่ามี Change เกิดขึ้น

ตัวอย่าง

Technician เปลี่ยน Tool รุ่นใหม่เพราะรุ่นเดิมหมด Stock แต่ไม่ได้แจ้ง Engineering ในมุม Maintenance ดูเหมือนเป็น Replacement ปกติ แต่ในมุม Process นี่คือ Machine Change องค์กรจึงควรกำหนดรายการ Change Trigger ให้ชัด เช่น

Supplier Change
Tool Change
Program Change
Parameter Change
Operator Change
Layout Change
Packaging Change
Inspection Change

เมื่อเกิด Trigger เหล่านี้ต้องเข้าสู่ Change Control

ขั้นที่ 2: วิเคราะห์ผลกระทบ

การถามว่า “เปลี่ยนแล้วใช้งานได้หรือไม่?” ยังไม่เพียงพอ ควรถามว่า Quality จะเปลี่ยนหรือไม่?

Cycle Time จะเปลี่ยนหรือไม่?

Cost จะเปลี่ยนจริงหรือไม่?

Safety Risk เพิ่มหรือไม่?

ลูกค้าต้อง Approve หรือไม่?

ตัวอย่าง

ฝ่ายจัดซื้อเปลี่ยนกล่อง Packaging ให้บางลงเพื่อประหยัด 5% ในโรงงาน Pack ได้ตามปกติ แต่หลังขนส่งลูกค้าพบกล่องยุบ หาก Impact Assessment มองแค่ Packaging Line จะคิดว่า Change ผ่าน แต่ถ้ามอง End-to-End จะต้องตรวจ

Stacking
Transportation
Humidity
Warehouse Condition

ดังนั้น Impact Assessment ต้องมองทั้ง Process Chain

ขั้นที่ 3: ประเมิน Risk

องค์กรสามารถใช้แนวคิด Risk-Based Thinking เช่น

Severity – ถ้าเกิดปัญหา ผลกระทบรุนแรงแค่ไหน?

Occurrence – มีโอกาสเกิดมากแค่ไหน?

Detection – ตรวจพบก่อนถึงลูกค้าได้หรือไม่?

หรือใช้ FMEA หาก Change มีความซับซ้อนสูง

ตัวอย่าง เปลี่ยน Sensor ตัวหนึ่ง

ถ้า Sensor ผิด อาจเพียงทำให้ Machine หยุด → Risk ระดับหนึ่ง

แต่ถ้า Sensor ใช้ควบคุม Process Safety → Risk สูงกว่า

ดังนั้น Change แบบเดียวกันแต่ใช้ใน Criticality ต่างกัน ควรมีระดับ Control ต่างกัน

ขั้นที่ 4: Trial Run และ Validation

Change ที่มีความเสี่ยงไม่ควร Release Mass Production ทันที ควรมี Trial Run

ตัวอย่าง Supplier ใหม่

ทดลอง 3 Lot

ตรวจ

Defect Rate
Cycle Time
Process Parameter
Product Characteristic
Machine Stability

และเปรียบเทียบกับ Baseline

ตัวอย่าง

ก่อนเปลี่ยน Defect = 2.2% Cycle Time = 60 sec หลัง Trial Supplier ใหม่

Defect = 2.0% Cycle Time = 61 sec Critical Quality Characteristic ผ่านทั้งหมด

ข้อมูลนี้ช่วยให้ Approval มีเหตุผลมากกว่าคำว่า “ลองแล้วดูเหมือนใช้ได้”

ขั้นที่ 5: Approval

Change ที่สำคัญควรมีผู้เกี่ยวข้องพิจารณา เช่น Production, Quality, Engineering, Maintenance, Purchasing, Safety, Customer ระดับ Approval ควรสัมพันธ์กับ Risk Change เล็กอาจอนุมัติระดับ Supervisor Change ที่กระทบ Product Specification หรือ Customer Requirement อาจต้อง Management หรือ Customer Approval

ขั้นที่ 6: Communication และ Training

Change ที่ได้รับอนุมัติแล้ว แต่คนหน้างานไม่รู้ ก็ถือว่ายังไม่สมบูรณ์

ตัวอย่าง

Engineering ปรับ Torque จาก 35 เป็น 45 N·m WI ในระบบถูก Update แล้ว แต่ Operator ยังคงใช้ Printout เก่าหน้า Line Product จึงยังถูกผลิตด้วย Standard เดิม ดังนั้น Change ต้องตอบให้ได้ว่า

Who needs to know?

What changed?

When effective?

What training is required?

ขั้นที่ 7: เพิ่ม Control หลัง Change

ช่วงหลัง Change ใหม่ควรถือเป็น Higher Risk Period อาจเพิ่ม

100% Inspection
First-piece Approval
เพิ่ม Sampling Frequency
Supervisor Verification
Parameter Monitoring
Traceability

เมื่อข้อมูลยืนยัน Process Stability แล้วจึงลด Control กลับสู่ Normal

ตัวอย่างกรณีศึกษา: เปลี่ยน Supplier แล้ว Defect เพิ่ม

โรงงานใช้ Material จาก Supplier A Defect = 1.5% ราคา = 100 บาท Supplier B เสนอราคา 94 บาท ฝ่ายจัดซื้อทดลอง Sample แล้ว Specification ผ่าน หลังเริ่มใช้จริง Defect เพิ่มเป็น 6% ทีม 4M Change ตรวจพบว่า

Material: Viscosity แตกต่างเล็กน้อย

Machine: Parameter ยังใช้ค่าเดิม

Method: ไม่มี Revalidation หลัง Supplier Change

แนวทางแก้

Trial Parameter ใหม่
กำหนด Process Window
Update WI
เพิ่ม Incoming Test
ทำ Change Approval

หลังปรับ Defect ลดเหลือ 1.8%

กรณีนี้แสดงว่า Material Change สามารถทำให้ Method ต้องเปลี่ยน ดังนั้น Change Control ต้องมอง Cross-M

ตัวอย่างกรณีศึกษา: ลด Cycle Time แต่คุณภาพแย่ลง โรงงานต้องการเพิ่ม Output 10% จึงลด Machine Cycle Time จาก 50 sec เหลือ 45 sec

หลังปรับ Output เพิ่มจริง แต่ FPY ลดจาก 98% เหลือ 91% เมื่อวิเคราะห์พบว่า Cooling Time ไม่เพียงพอ ดังนั้นผลกระทบสุทธิอาจไม่ได้ดีขึ้น แม้ Productivity ด้าน Speed เพิ่ม แต่ Rework และ Scrap สูงขึ้น นี่คือบทเรียนว่า Local Improvement ไม่เท่ากับ System Improvement

Change ต้องวัดทั้ง Productivity และ Quality

Temporary Change ต้องควบคุมเหมือนกัน

โรงงานมักมี Temporary Change เช่น

ใช้ Material Substitute ชั่วคราว

ย้าย Production ไป Machine สำรอง

ใช้ Operator จาก Line อื่น

ปรับ Parameter ชั่วคราว

ปัญหาคือ Temporary Change หลายครั้งกลายเป็น Permanent โดยไม่มีใครรู้ตัว ดังนั้น Temporary Change ควรมี

Owner
Reason
Effective Date
Expiry Date
Control
Approval
Closure Criteria

ตัวอย่าง

Machine A เสีย จึงย้ายไปผลิตบน Machine B ชั่วคราว 7 วัน แต่หลัง 2 เดือนยังผลิตบน B ต่อโดยไม่มี Revalidation เพิ่ม นี่คือ Uncontrolled Permanent Change Emergency Change ก็ยังต้องมี Minimum Control ในบางสถานการณ์ไม่สามารถทำ Change Process เต็มรูปแบบ เช่น Supplier หลักหยุดส่งกะทันหัน

องค์กรอาจต้องใช้ Emergency Change แต่ไม่ควรหมายถึง “ไม่ต้องควบคุม” ควรมีขั้นต่ำ เช่น

Risk Assessment
Temporary Approval
Extra Inspection
Traceability
Time Limit
Post Review

เมื่อสถานการณ์กลับปกติ ต้อง Review และปิด Change อย่างเป็นทางการ Change Log – เครื่องมือที่มีประโยชน์มาก เมื่อ Defect เพิ่มอย่างฉับพลัน หนึ่งในคำถามที่ดีที่สุดคือ “ก่อนเกิดปัญหา มีอะไรเปลี่ยน?” หากโรงงานมี Change Log จะค้นได้ง่าย เช่น

วันที่ 10 เปลี่ยน Operator

วันที่ 11 เปลี่ยน Tool

วันที่ 12 เปลี่ยน Material Lot

วันที่ 13 Defect เพิ่ม

Change Log ไม่ได้พิสูจน์ Root Cause แต่ช่วยจำกัดพื้นที่ค้นหาได้ดีมาก

KPI สำหรับ 4M Change

ตัวชี้วัดที่สามารถใช้ได้ เช่น

Change Success Rate
Post-Change Defect Rate
Unapproved Change
Change-related Complaint
On-Time Closure
Training Completion
Trial Pass Rate

ตัวอย่าง

ในเดือนหนึ่งมี Change 20 รายการ ผ่านโดยไม่มีปัญหา 18 รายการ 2 รายการเกิด Defect หลัง Implement Change Success Rate = 90% จากนั้นควรวิเคราะห์ 2 Change ที่ล้มเหลวเพื่อปรับระบบ

4M Change กับ Root Cause Analysis

4M Change และ RCA เชื่อมกันอย่างมาก

เมื่อเกิดปัญหา สามารถเริ่มด้วยคำถามว่า “What changed?” แล้วตรวจ Man Machine Material Method ถ้าพบ Change ที่สัมพันธ์กับช่วงเวลาที่เกิดปัญหา ก็ใช้ Data และ Verification พิสูจน์ต่อ

Workflow สามารถเป็น Problem → Check Change Log → 4M → Fishbone → Data → Root Cause

ดังนั้น Change Log ที่ดีช่วยลดเวลา RCA ได้มาก

ข้อผิดพลาดที่พบบ่อยใน 4M Change

1. คิดว่า Change เล็กไม่ต้องควบคุม Sensor, Tool หรือ Label เล็ก ๆ อาจสร้างผลกระทบใหญ่ได้

2. ตรวจเฉพาะสิ่งที่เปลี่ยนโดยไม่ดู Cross-Impact Material เปลี่ยนอาจต้องปรับ Method

3. ทดลองแล้วไม่บันทึก เมื่อเกิดปัญหาในอนาคตจะไม่รู้ว่าเคย Trial ด้วยเงื่อนไขอะไร

4. Approval แต่ไม่มี Training เอกสารถูกต้องแต่หน้างานยังทำแบบเดิม

5. Temporary Change ไม่มี Expiry กลายเป็น Permanent Change โดยไม่รู้ตัว

6. Change แล้วไม่ Monitor ไม่มีข้อมูลยืนยันว่าผลลัพธ์หลัง Change ยัง Stable

Checklist 4M Change แบบใช้งานง่าย

ก่อน Change ให้ถาม

Man / ต้อง Training ใหม่หรือไม่? Skill Requirement เปลี่ยนหรือไม่? ต้องเพิ่ม Supervisor หรือ Inspection หรือไม่?

Machine / ต้อง Calibration หรือ Trial หรือไม่? Safety เปลี่ยนหรือไม่? Parameter เปลี่ยนหรือไม่?

Material / Specification ต่างหรือไม่? Supplier ใหม่หรือไม่? Storage / Handling เปลี่ยนหรือไม่?

Method / WI ต้อง Update หรือไม่? Control Plan เปลี่ยนหรือไม่? Inspection Frequency ต้องเพิ่มหรือไม่?

หลังจากนั้นถามต่อว่า

“ผลกระทบข้าม M มีหรือไม่?”

4M Change คือการควบคุมความเสี่ยงก่อนที่ Change จะกลายเป็นปัญหา

4M Change คือแนวคิดการควบคุมการเปลี่ยนแปลงของ Man + Machine + Material + Method ในกระบวนการผลิต สาระสำคัญไม่ใช่การห้าม Change แต่คือทำให้ทุก Change ผ่านกระบวนการ Identify → Assess → Trial → Approve → Implement → Monitor → Standardize

สิ่งที่ควรจำที่สุดคือ “ทุกการเปลี่ยนแปลงควรถูกมองว่าเป็น Potential Source of Variation” และทุกครั้งที่มี Change ควรถามอย่างน้อยว่า อะไรเปลี่ยน? กระทบอะไร? ทดสอบอย่างไร? ใครอนุมัติ? หลังเปลี่ยนผลเป็นอย่างไร?

เมื่อองค์กรสามารถบริหาร Change ได้อย่างมีระบบ ปัญหาจะถูกป้องกันตั้งแต่ก่อนเกิด และ 4M จะไม่ใช่เพียงเครื่องมือสำหรับวิเคราะห์ Defect หลังเหตุการณ์ แต่จะกลายเป็น Preventive Management Framework ที่ช่วยรักษา Process Stability และลดความเสี่ยงอย่างต่อเนื่อง
